母線槽安裝工藝
文章出處:本站 人氣:1269發表時間:2020-09-27
該工藝為低壓 母線槽安裝工藝(1千伏以下),引用的標準為:GBJ149-90 電氣裝置安裝工程;GB50303-2002 建筑電氣安裝工程施工質量驗收規范; GB7251.2-1997 低壓成套開關設備和控制設備;JGJ/T16-92 民用建筑電氣設計規范.

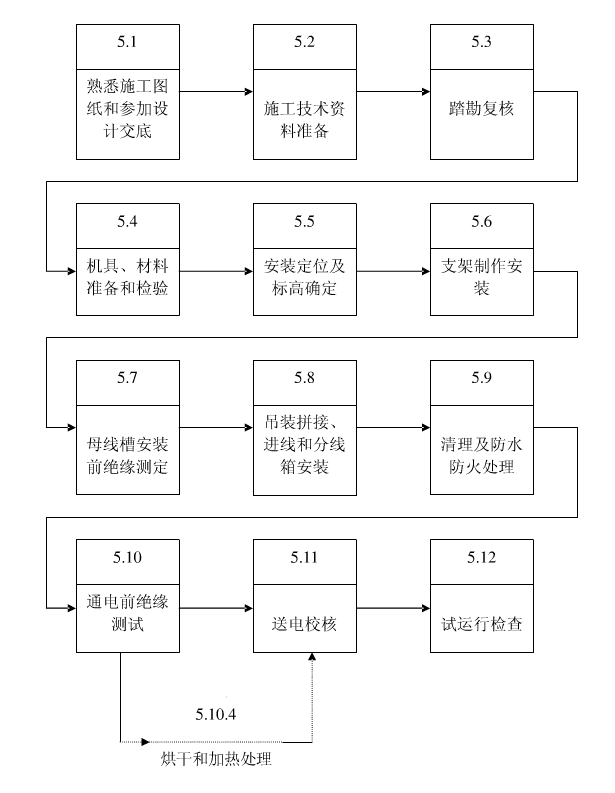

工藝流程見下圖:

1 安裝前的檢查工作
首先要檢查安裝環境,有沒有障礙,漏水,熱源等情況,檢查清單數量是否齊全,檢查安裝線路與設計圖紙是否相符.如果有支架,還要檢查支架數量類型是否正確,每節的母線槽都要進行絕緣測量并記錄.
2 接頭的安裝順序:
檢查接頭的數量和質量是否有問題,沒有問題,把兩節需要連接的母線槽側板對齊,端頭靠緊.將保護膜去掉,對好兩節端頭,用螺栓緊固.
3 母線槽安裝

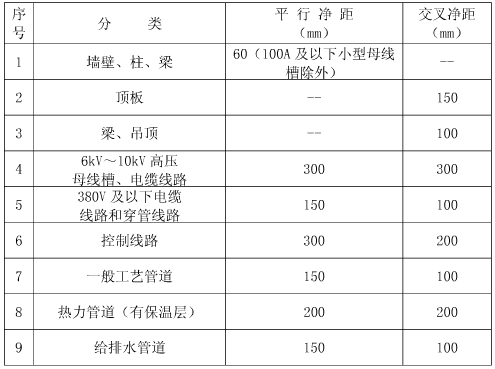

水平施工安裝,每節母線槽都應至少設置2個支架,吊鉤支架的間距一般為2米左右為佳.水平安裝用U或者L型支架,支架焊接或者使用膨脹螺栓固定在預埋件上.每節直線段母線槽使用2個水平支架,間距小于2米. 間距偏差不大于10公分,吊架中心線偏差不大于1公分,水平安裝支架的安裝空應為橢圓形便于調整.

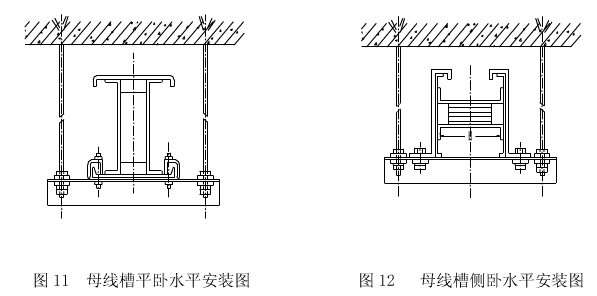

母線槽水平安裝有平臥和側臥兩種方式,可以采用角鋼和吊桿來組成U型支架,吊桿下端應有能調整橫擔高度的長螺絲,橫擔上有調整母線槽作用壓板間距的橢圓孔. 水平母線槽對接后,吧連接器螺絲寧平,母線槽調整水平偏差不大于5毫米,中線左右偏差不大于1公分時,把壓板螺絲擰緊, 后緊固穿心螺絲.
2) 垂直安裝:
垂直安裝母線槽懸空時,應用支架固定,如果該節終端不需要引線,需要端頭封閉處理.垂直穿過樓板時,用兩根10號槽鋼用電焊或者膨脹螺栓來固定在樓板的預埋件上,并使用彈簧支座.彈簧支座安裝與調試應使每層樓面彈簧承受本層母線槽節段的重量.

1) 通電前測試絕緣電阻,包括相間,相地,零地,相零絕緣阻值.
2) 空負載通電運行24小時觀察.
3) 加負載通電運行.
4) 以上每一步驟都要記錄.
同類文章排行
- 母線槽價格介紹
- 北京威圖母線槽批發價格
- 母線槽廠家自銷價格低資質全
- 2500a母線槽價格
- 威圖空氣型母線槽價格廠家直銷
- 母線槽質量好價格便宜的母線槽廠家
- 母線槽價格組成
- 630a母線槽每米價格多少?
- 母線槽多少錢一米?
- 西門子母線槽價格介紹
